Vorgangsarten für automatisch geplante Vorgänge
iTaskX verwendet eine von drei Vorgangsarten, um die Dauer von Vorgängen und anschließend ihre Endtermine zu berechnen. Nach dem Zuordnen einer Ressource zu einem Vorgang wird der Vorgang anhand der Formel Dauer = Arbeit / Einheiten berechnet. Durch Festlegen der Vorgangsart kannst du für jeden Vorgang festlegen, welcher Teil der Gleichung von iTaskX berechnet wird.
Hinweise
- Vorgangsart
Die Einstufung eines Vorgangs, die darauf basiert, welcher Teil des Vorgangs feststeht und welche Teile variabel sind. - Endtermin
Das Datum, an dem du einen Vorgang abschließen willst. Dieses Datum errechnet sich aus dem Starttermin, der Dauer, den Kalendern, den Terminen der Vorgänger, den Anordnungsbeziehungen und den Einschränkungen des Vorgangs. - Starttermin
Das Datum, das als Anfang eines Vorgangs errechnet wurde. Dieses Datum ergibt sich aus der Dauer, Kalendern und Einschränkungen der Vorgänger- und Nachfolgervorgänge.
Mögliche Vorgangsarten
- Feste Einheiten
Ein Vorgang, bei dem die zugeordneten Ressourcen als fester Wert angegeben sind und Änderungen am Umfang der Arbeit oder an der Dauer des Vorgangs sich nicht auf die Einheiten des Vorgangs auswirken. - Feste Arbeit
Ein Vorgang, bei dem der Arbeitsumfang ein fester Wert ist und Änderungen an der Vorgangsdauer oder an der Zahl der zugeordneten Ressourcen sich nicht auf die Arbeit für den Vorgang auswirken. - Feste Dauer
Ein Vorgang, bei dem die Dauer ein fester Wert ist und Änderungen an der Arbeit oder an den zugeordneten Ressourcen keinen Einfluss auf die Dauer des Vorgangs haben.
Hinweis
In iTaskX sind Feste Einheiten als Grundeinstellung hinterlegt.
iTaskX verwendet eine Planungsformel, die die drei Werte Arbeit, Dauer und Zuordnungseinheiten in Beziehung setzt: Arbeit = Dauer x Einheiten
Nachstehend findest du eine praktische Tabelle mit einer Übersicht über alle veränderlichen Teile der Planungsformel:
Vorgangsart | ändern von Einheiten... | ändern von Dauer... | ändern von Arbeit... |
Feste Einheiten | Dauer wird neu berechnet | Arbeit wird neu berechnet | Dauer wird neu berechnet |
Feste Arbeit | Dauer wird neu berechnet | Einheiten werden neu berechnet | Dauer wird neu berechnet |
Feste Dauer | Arbeit wird neu berechnet | Arbeit wird neu berechnet | Einheiten werden neu berechnet |
Einstellen der Vorgangsart zum Berechnen der Vorgangsdauer:
- Markiere einen oder mehrere Vorgänge.

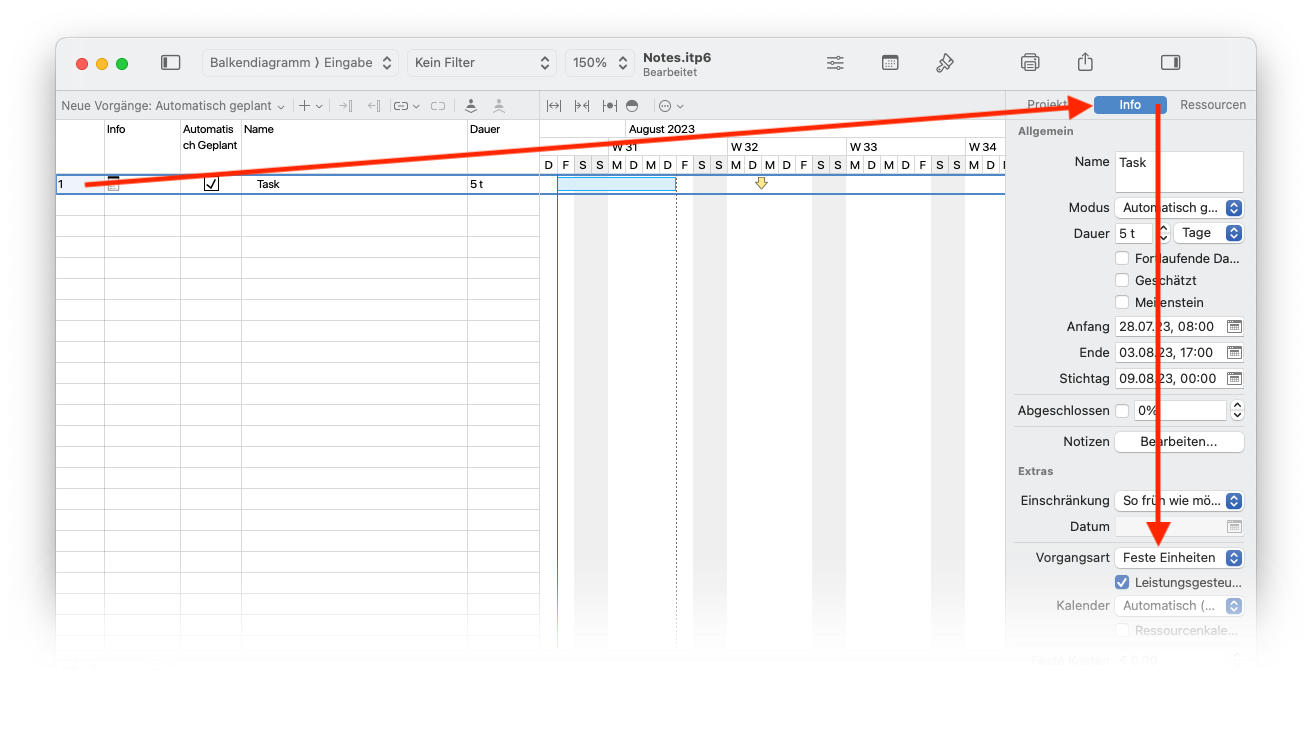

- Wähle im „Info” Inspektor im Bereich „Extras” die gewünschte Vorgangsart.
Hinweise
- Wenn du für einen Vorgang im Pop-Up „Vorgangsart” „Feste Arbeit” wählst, steht die Option „Leistungsgesteuert” nicht mehr zur Verfügung.
- Du kannst dir auch die Vorgangsart für jeden Vorgang direkt in der Tabelle anzeigen lassen oder ändern, indem du dir die Spalte „Vorgangsart” einfügst.
